Integradores de sistemas vs fabricantes de células e módulos: custos, personalização e entrega global
2025-10-11

O cenário de armazenamento de energia continua em evolução: implantações em grande escala, restrições regulatórias crescentes sobre a origem dos componentes e uma demanda crescente dos clientes por responsabilidade turnkey têm deslocado a discussão de “quem fabrica a melhor célula” para “quem entrega o projeto completo de forma confiável”. Este artigo analisa as estratégias concorrentes — integração de sistemas de um lado e fabricação focada em células/materiais do outro — usando desenvolvimentos recentes da indústria e um estudo de caso concreto para mostrar onde cada modelo se destaca e onde enfrenta dificuldades.
Panorama rápido do mercado — por que esse debate importa agora
Surto de implantações e fatores de demanda (2024–2025)
As instalações globais de armazenamento em escala de rede expandiram rapidamente nos últimos trimestres, impulsionadas pelo aumento da penetração solar e eólica, oportunidades de arbitragem de energia no mercado e utilitários buscando flexibilidade em nível de transmissão. Os mercados que lideraram as instalações em 2024 mostraram tanto pipelines de projetos concentrados quanto restrições emergentes nos prazos de entrega. Essas pressões estruturais tornam a integração e a conformidade local considerações centrais na aquisição, e não apenas um detalhe secundário.

Pressões de política e conteúdo doméstico remodelando a aquisição
Créditos fiscais, créditos bônus e regras de aquisição que recompensam conteúdo local têm reconfigurado a seleção de fornecedores. Desenvolvedores em busca de incentivos ou créditos bônus domésticos frequentemente priorizam fornecedores capazes de demonstrar instalações de fabricação compatíveis, listas de materiais rastreáveis e opções de serviço local. Essa realidade eleva a capacidade de integração a um ativo comercial, e não apenas a uma preferência técnica.
Estudo de caso: HiTHIUM — estratégia de produto e posicionamento de mercado
Desenvolvimento de células de alta capacidade e linhas de produto
A HiTHIUM promoveu publicamente formatos de células muito grandes — exemplos notáveis incluem produtos comerciais de células LFP de 587Ah e 1175Ah — posicionando essas células como viabilizadoras para sistemas de 2 a 4 horas e além. A literatura da empresa destaca avanços na fabricação e controles de processos automatizados que garantem alto rendimento e longa vida útil dessas células. Essas escolhas de produto refletem uma aposta estratégica: células maiores reduzem o número de células por módulo, simplificam designs mecânicos e podem diminuir a complexidade do balanceamento do sistema ao nível do pack.
Da célula ao pack ao sistema: um manual de integração
A comunicação da HiTHIUM combina inovação em células com ofertas de packs e sistemas containerizados adaptados a mercados como a América do Norte (incluindo uma solução de 6,25 MWh voltada para aplicações de 4 horas). Essa cadeia vertical — célula → pack (∞Pack) → container/sistema → serviço localizado — demonstra como uma abordagem combinada de célula+integrador busca tanto diferenciação técnica quanto melhor controle sobre os prazos de entrega dos projetos.

A integração mais elevada reduz custos? Uma análise em camadas
A integração pode reduzir custos, mas a resposta depende de onde você mede o custo e qual tipo de projeto está sendo analisado.
Economias de escala na fabricação vs. ganhos de especialização
- A integração é vantajosa quando: o empacotamento das células, o design térmico e os controles do sistema correspondem a uma plataforma repetível implantada em escala. Menos interfaces significam menos horas de engenharia por projeto e menos ordens de alteração em campo. Garantias de fonte única reduzem custos contingenciais e aceleram a comissionamento em redes complexas.
- A especialização é vantajosa quando: os volumes de células atingem economias de fabricação em alta escala e o rendimento de módulos/células melhora mais rapidamente do que as economias derivadas da integração. Um fabricante de células de primeira linha que fornece múltiplos integradores pode amortizar P&D e vantagens de negociação de materiais upstream em muitos sistemas, reduzindo o custo por kWh da célula.
Custos ocultos: certificação, adaptação local e manutenção
Certificações (UL, IEC, códigos de rede locais), reengenharia para climas frios ou quentes e logística de serviço de garantia adicionam custos “ocultos” que a integração pode internalizar. Por outro lado, integradores que assumem essas responsabilidades enfrentam maior capital de giro, risco de inventário e complexidade operacional de gerenciar tanto fábricas quanto equipes de projeto.
Exemplo rápido de LCOE (exemplo prático)

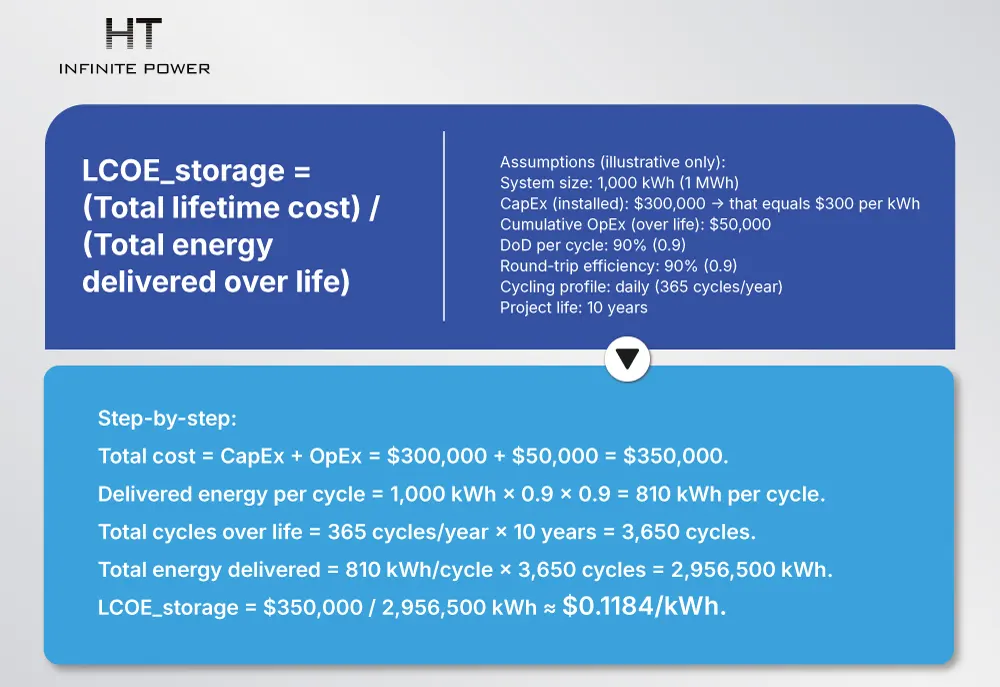

Um exemplo simples esclarece como escolhas de design guiadas pela integração influenciam os custos de energia entregues. Use a fórmula do custo nivelado por kWh entregue (LCOE_storage):
LCOE_storage = (Custo total ao longo da vida útil) / (Energia total entregue durante a vida útil)
LCOE_storage = (Custo total ao longo da vida útil) / (Energia total entregue durante a vida útil)

Premissas (apenas ilustrativas):
Tamanho do sistema: 1.000 kWh (1 MWh)
CapEx (instalado): $300.000 → equivalente a $300 por kWh
OpEx acumulado (durante a vida útil): $50.000
Profundidade de descarga por ciclo (DoD): 90% (0,9)
Eficiência de ida e volta: 90% (0,9)
Perfil de ciclo: diário (365 ciclos/ano)
Vida útil do projeto: 10 anos
Tamanho do sistema: 1.000 kWh (1 MWh)
CapEx (instalado): $300.000 → equivalente a $300 por kWh
OpEx acumulado (durante a vida útil): $50.000
Profundidade de descarga por ciclo (DoD): 90% (0,9)
Eficiência de ida e volta: 90% (0,9)
Perfil de ciclo: diário (365 ciclos/ano)
Vida útil do projeto: 10 anos
Passo a passo:
Custo total = CapEx + OpEx = $300.000 + $50.000 = $350.000
Energia entregue por ciclo = 1.000 kWh × 0,9 × 0,9 = 810 kWh/ciclo
Número total de ciclos na vida útil = 365 ciclos/ano × 10 anos = 3.650 ciclos
Energia total entregue = 810 kWh/ciclo × 3.650 ciclos = 2.956.500 kWh
LCOE_storage = $350.000 ÷ 2.956.500 kWh ≈ $0,1184/kWh
Custo total = CapEx + OpEx = $300.000 + $50.000 = $350.000
Energia entregue por ciclo = 1.000 kWh × 0,9 × 0,9 = 810 kWh/ciclo
Número total de ciclos na vida útil = 365 ciclos/ano × 10 anos = 3.650 ciclos
Energia total entregue = 810 kWh/ciclo × 3.650 ciclos = 2.956.500 kWh
LCOE_storage = $350.000 ÷ 2.956.500 kWh ≈ $0,1184/kWh
Resultado: cerca de $0,12 por kWh entregue com essas premissas. Alterar qualquer variável — CapEx reduzido por eficiências de integração, maior eficiência, menos ciclos ou degradação maior — impacta significativamente o LCOE. Use a mesma fórmula para comparar opções: reduzir CapEx por escala ou aumentar a energia entregue por melhorias de eficiência diminui o LCOE. (Os números acima constituem uma ilustração simplificada; equipes de aquisição devem executar modelos específicos para cada projeto.)
Entrega internacional e personalização — o que os compradores realmente precisam
Regulamentos locais, certificações e efeitos de “conteúdo nacional”
Incentivos e créditos fiscais que valorizam conteúdo nacional exigem manufatura local ou comprovação de valor agregado local. Por exemplo, créditos recentes de bônus por conteúdo nacional nos EUA oferecem vantagem financeira a projetos que certificam uma porcentagem especificada dos componentes como produzidos domesticamente — um fator que pode direcionar a escolha do fornecedor para empresas com presença local ou redes de parceiros validadas. Equipes de aquisição que ignoram essas regras correm o risco de perder os incentivos e incorrer em custos inesperados.

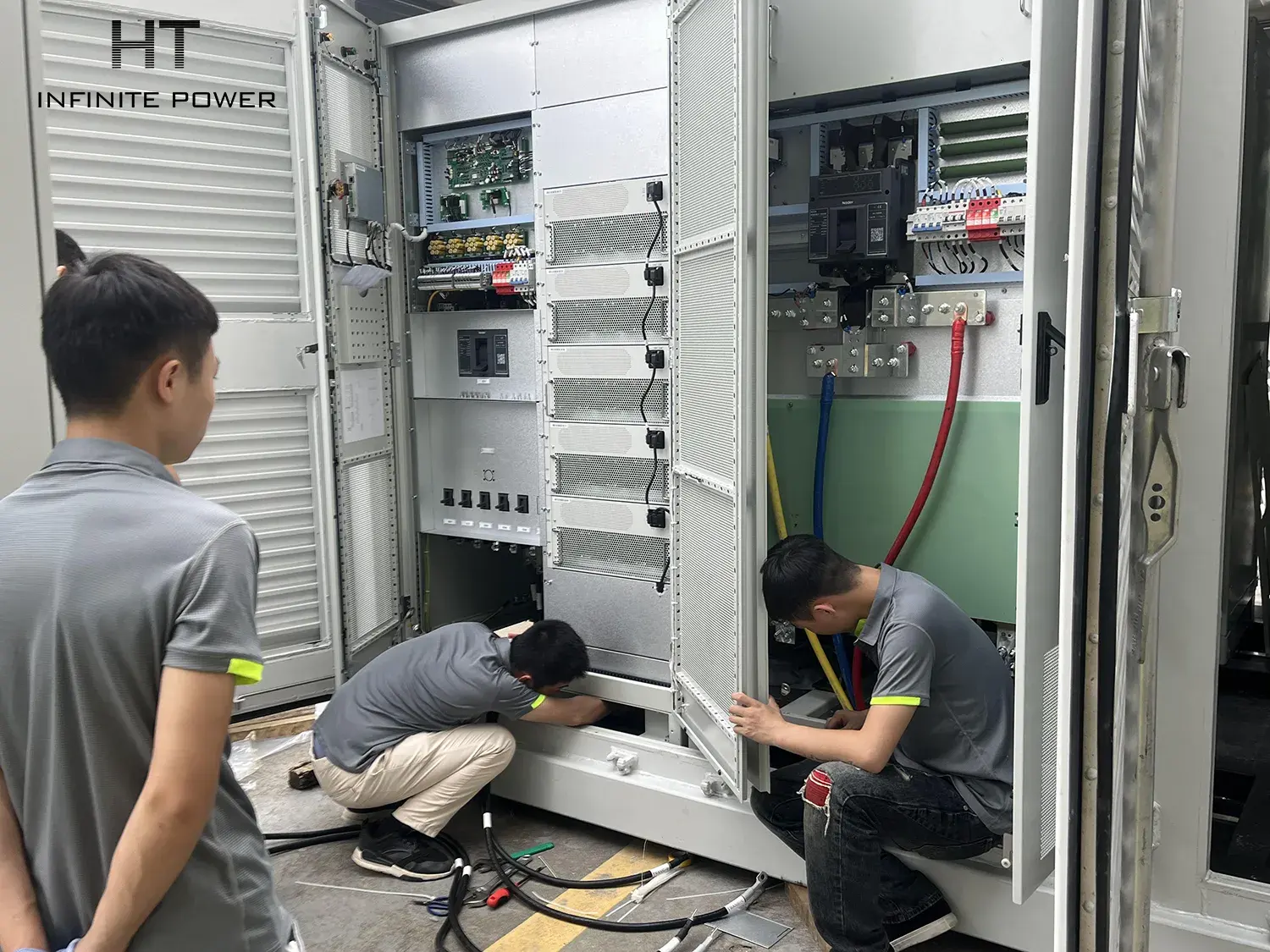

Logística, comissionamento e capacidades de engenharia no local
Formatos de células grandes reduzem o número de pacotes, mas não eliminam a necessidade de expertise local para comissionamento, instalação mecânica, obras civis e sistemas secundários (supressão de incêndio, HVAC, proteção de rede). Integradores que oferecem serviços turnkey podem encurtar o caminho crítico entre envio e receita, especialmente quando prazos de licenciamento ou conexão à rede são apertados. Por outro lado, depender apenas de fabricantes de células obriga os proprietários a gerenciar múltiplos fornecedores e o ônus da integração — uma troca válida quando o proprietário possui expertise EPC interna e deseja reduzir custos marginais com os componentes.


Manual estratégico: quando preferir um integrador versus um fornecedor de células
Matriz de tamanho e complexidade do projeto
Projetos pequenos a médios (residenciais até <5 MWh) com escopos padronizados: favorecem fornecedores de células especializados em parceria com EPCs experientes, quando o custo por kWh é determinante e equipes locais de integração estão disponíveis.
Grandes projetos de rede (de dezenas a centenas de MWh) com prazos agressivos ou licenciamento complexo: preferem integradores de sistema capazes de assumir comissionamento, garantia e conformidade da cadeia de suprimentos.
Projetos transfronteiriços que exigem conteúdo local ou comissionamento rápido: integradores com entidades locais ou ecossistemas de parceiros validados reduzem riscos políticos, alfandegários e logísticos.
Grandes projetos de rede (de dezenas a centenas de MWh) com prazos agressivos ou licenciamento complexo: preferem integradores de sistema capazes de assumir comissionamento, garantia e conformidade da cadeia de suprimentos.
Projetos transfronteiriços que exigem conteúdo local ou comissionamento rápido: integradores com entidades locais ou ecossistemas de parceiros validados reduzem riscos políticos, alfandegários e logísticos.
Apetite a risco, cronogramas e expectativas de O&M
Proprietários avessos a riscos, que valorizam responsabilidade de ponto único — menos contratos, uma única garantia, um caminho de escalonamento — tendem a optar por integradores.
Onde o proprietário ou investidor busca o menor custo de componente e aceita o risco de coordenação entre múltiplos fornecedores, comprar células diretamente (ou via contratos de fornecimento de longo prazo) continua viável.
Onde o proprietário ou investidor busca o menor custo de componente e aceita o risco de coordenação entre múltiplos fornecedores, comprar células diretamente (ou via contratos de fornecimento de longo prazo) continua viável.
Recomendações para equipes de aquisição, integradores e fabricantes de células
Para equipes de aquisição (desenvolvedores e utilities):
- Mapear incentivos e regras de conteúdo nacional desde o início; tratar a conformidade como critério de seleção, não como detalhe.
- Quantificar risco de ponta a ponta: incluir retrabalho de certificação, atrasos de envio e contingências de O&M no modelo financeiro.
- Executar pelo menos dois cenários de aquisição: (A) integrador turnkey; (B) compra de componentes + EPC local. Comparar LCOE e risco de cronograma.
Para integradores de sistema:
- Manter famílias de produtos modulares para equilibrar repetibilidade (menor custo) e personalização (adaptação local).
- Investir seletivamente em P&D de células ou parcerias, se células de maior formato reduzirem claramente o custo de pack/sistema e simplificarem o balance-of-system.
Para fabricantes de células/materiais:
Manter roteiros de custo agressivos e interfaces abertas para integradores. Um modelo OEM cooperativo — fornecer células enquanto oferece orientação de integração e opções de co-garantia — desbloqueia crescimento de volume sem assumir o ônus da entrega total do projeto.
Manter roteiros de custo agressivos e interfaces abertas para integradores. Um modelo OEM cooperativo — fornecer células enquanto oferece orientação de integração e opções de co-garantia — desbloqueia crescimento de volume sem assumir o ônus da entrega total do projeto.
Conclusão — guia prático de decisão por tipo de projeto
Não há um vencedor universal. Em vez disso, alinhe a escolha do fornecedor às variáveis do projeto: restrições regulatórias, velocidade de entrega necessária, capacidade do proprietário de gerenciar projetos com múltiplos fornecedores e se o foco maior é custo total ou responsabilidade de um único fornecedor. Integradores predominam quando conformidade local, comissionamento rápido e SLA de ponto único são críticos. Fabricantes de células e materiais predominam quando a economia de escala, liderança em preço de commodities e inovação química determinam a margem. Use o framework de LCOE apresentado acima para testar quantitativamente os trade-offs em cada projeto.
Perguntas Frequentes
Q1: Maior integração sempre reduz o LCOE?
A: Nem sempre. A integração reduz custos de transação e coordenação, mas traz riscos de fabricação e inventário. Compare os custos totais do ciclo de vida — CapEx, OpEx, certificação e risco de cronograma — para determinar se a integração gera redução líquida do LCOE.
Q2: Células grandes (por exemplo, 587Ah, 1175Ah) são sempre melhores para projetos de rede?
A: Células grandes reduzem o número de conexões e simplificam o design mecânico, mas exigem controles de fabricação especializados e apresentam restrições de substituição/transporte. A implementação de células de 587Ah e 1175Ah pela HiTHIUM mostra um caminho prático para adoção de formatos grandes, mas não elimina os trade-offs.
Q3: Como a política de conteúdo nacional altera a aquisição?
A: Políticas que recompensam a fabricação doméstica podem favorecer integradores com montagem local ou fabricantes de células com instalações onshore. Verifique as regras de incentivo cedo; falhar em atender aos critérios de certificação pode anular créditos fiscais esperados.
A: Políticas que recompensam a fabricação doméstica podem favorecer integradores com montagem local ou fabricantes de células com instalações onshore. Verifique as regras de incentivo cedo; falhar em atender aos critérios de certificação pode anular créditos fiscais esperados.
Q4: Para projetos no exterior, o que importa mais — custo ou velocidade de entrega?
A: Ambos importam, mas em muitos mercados concorridos a velocidade de entrega prevalece em contratos de curto prazo, onde receita atrasada ou janelas perdidas anulam o custo menor por kWh. Priorize fornecedores cujas capacidades correspondam aos prazos comerciais.
Q5: Pequenos desenvolvedores devem sempre evitar integradores verticais?
A: Não necessariamente. Pequenos desenvolvedores que enfrentam licenciamento complexo, escassez de EPCs locais ou expectativas rígidas de garantia podem se beneficiar de um integrador turnkey, reduzindo a sobrecarga de gerenciamento e o risco de cronograma.
O boom do armazenamento de energia na Europa: o que isso significa para os fabricantes globais
A ascensão do armazenamento de energia de longa duração: por que os sistemas de mais de 4 horas estão remodelando a rede elétrica.
